产品分类
联系方式
联系手机:18637989681
联系传真:18637989681
电子邮箱:18637989681@qq.com
联系地址:洛阳市♦浙商工业园
当前位置: 主页 > 技术资料 > 钢带波纹管施工技术钢带波纹管施工技术

钢带hdpe波纹管施工步骤

作者: admin 来源: 发布时间:2019-03-18
钢带波纹管施工步骤:开槽-下管-连接-回填
一、管道的开槽
1、管道应敷设在原土地基或开槽后经处理密实的的地基上,管道在车行道下时,管顶覆土厚度必须大于0.7m。槽宽依据管外径加上0.6m为好。
2、当管道穿越铁路、公路等障碍物时,应设置钢筋混泥土、钢、铸铁等材料制作的保护套管。
3、雨季施工,尽可能做成槽块,回填快,一旦泡槽应将水排出,把受泡过的土抛出,换成沙石。
4、管道采用沙垫层,一般铺10厘米的沙垫层,处在地下水位以下,应铺一层20厘米的沙砾基础。

二、管道的下管与连接
1、承插口安装,应将插口顺流方向,承口逆流方向,由低点到高点依次安装。
2、管道安装应采用人工安装,长短可用手锯切割,但断面应垂直平整。
3、接口作业时,应将承口(插口)的内(的外)工作面清洗干净,將插口的中心对应层口的中心线。

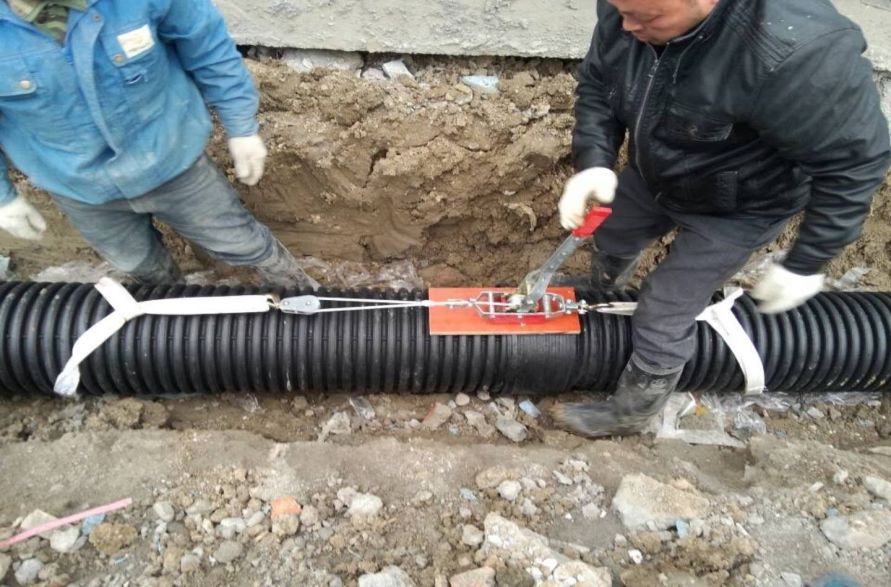

4、插口插入承口时,在管端放木档板,用撬棍将管道沿着轴线插入承口,逐节依次安装,对于400mm以上的,用缆绳系住管道,用提力工具安装,严禁用施工机械直接插入承口。
5、一般采用挤出热熔连接,通过专用挤出焊接工具及焊条將两端加热,使其熔融成整体,焊接时一定要对齐,焊口处留1-3mm空隙便于焊接,焊条采用生产商制造的专用聚乙烯材料,管径大于800mm的,采用内外双面焊接。
6、接口采用承插电热熔时,应采用厂家提供的专用工具,并在技术人员指导。
三、管道与检查井连接   采用柔性连接,要求不高时,直接将管砌入井壁中连接
四、闭气、闭水试验
管道的密封性检验应在管底与挤出腋角部位用沙回填密实后进行,根据现场条件选择闭水闭气试验。
五、管道的回填
1、管道安装合格后应立即回填。沟槽回填,应从管线、检查井等构筑物两边同时对称回填,采取必要的限位措施,确保构筑物不位移。
2、从管底基础部位到管顶0.7m,必须人工回填,0.7m以上部位,可用机械从管道轴线两侧同时回填,夯实及碾压。

公司简介 新闻中心 公司新闻 产品中心 工程案例 技术资料 联系我们

Copyright © 2015-2025 河南鑫鼎新材料科技有限公司.版权所有 非商用版本0007980
联系电话:18637989681 联系传真: 电子邮箱:18637989681@qq.com 联系地址:洛阳市♦浙商工业园
